Quy Trình Thi Công Sân Bóng Cỏ Nhân Tạo 2026: 6 Bước Chi Tiết

Quy trình thi công sân cỏ nhân tạo gồm 6 bước, từ khảo sát và làm nền tới nghiệm thu, bàn giao. Sân 5 người mất 15–20 ngày, sân 7 người 20–25 ngày, sân 9–11 người 30–45 ngày, không tính ngày mưa.

Lê Minh12/02/202519 phút đọcCập nhật 01/11/2026

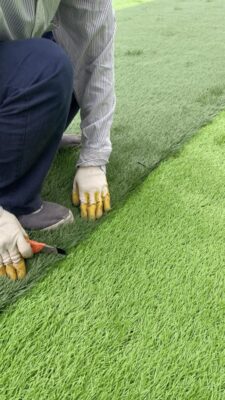

công nhân căn chỉnh các tấm cỏ nhân tạo trên sân bóng
Độ dài19 phút đọc
Cập nhật01/11/2026

Quy trình thi công sân cỏ nhân tạo gồm 6 bước. Lần lượt: khảo sát, lập kế hoạch; san lấp, làm nền móng; lắp hệ thống thoát nước; trải, ghép cỏ, kẻ vạch. Hai bước cuối là rải cát, hạt cao su, hoàn thiện; nghiệm thu, bàn giao. Sân 5 người mất 15–20 ngày, sân 7 người 20–25 ngày, sân 9–11 người 30–45 ngày, không tính ngày mưa.

Các mục sau đi đúng thứ tự đó: tổng quan 6 bước, việc và số đo của từng bước, rồi cấu tạo các lớp sân. Tiếp theo là thời gian, chi phí, lỗi hay gặp và cách bảo dưỡng sau bàn giao. Khánh Phát nhận thi công sân bóng cỏ nhân tạo trọn gói theo đúng quy trình này.

Quy trình làm sân cỏ nhân tạo gồm những bước nào?

Sáu bước nối tiếp nhau, bước sau chỉ làm khi bước trước đã đạt. Phần nền mất nhiều ngày nhất và quyết định sân bền hay không. Bảng sau tóm tắt việc chính và mốc phải đạt của từng bước.

BướcViệc chínhMốc phải đạt
Bước 1. Khảo sát và lập kế hoạchĐo khu đất, chốt cỡ sân, mã cỏ, vật tưBản vẽ 2D và dự toán trong 24 giờ sau khảo sát
Bước 2. San lấp và thi công nền móngLu nền đất, đá base 0x4, đá mạtK90–K95, base 15 cm sau lu
Bước 3. Lắp hệ thống thoát nướcDẫn nước mưa ra ngoài khu đấtKhông đọng vũng sâu quá 0,5 cm
Bước 4. Trải, ghép cỏ và kẻ vạchTrải cỏ, dán mối nối, ghép line trắngLine rộng 8 cm
Bước 5. Rải cát, hạt cao su và hoàn thiệnRải vật liệu chèn, chải sân, lắp khung thành, lưới, đènCát 35–40 kg/m², cao su 5 kg/m²
Bước 6. Nghiệm thu và bàn giaoKiểm tra cùng Chủ Đầu Tư, ký biên bảnBảo hành ghi trong hợp đồng

Ở một sân 7, làm nền hạ mất khoảng 10–12 ngày, trải cỏ và vào vật tư 5–7 ngày, hoàn thiện 2–3 ngày. Đội thi công làm cả 6 bước, Chủ Đầu Tư chỉ cần có mặt ở vài mốc kiểm tra.

Chủ Đầu Tư đang tính làm sân bóng cỏ nhân tạo?

Gửi kích thước hoặc ảnh khu đất qua Zalo, Khánh Phát tư vấn cỡ sân và cách làm nền. Khảo sát tận nơi miễn phí, gửi bản vẽ 2D và dự toán trong 24 giờ sau khảo sát.

Khánh Phát làm trọn cả 6 bước, từ khảo sát tới bàn giao. Xem dịch vụ thi công trọn gói →

Bước 1 khảo sát và lập kế hoạch làm những gì?

Đội kỹ thuật đến tận khu đất để đo kích thước, xem loại đất, hướng nước chảy và đường xe vào. Từ kết quả đó, Khánh Phát chốt cỡ sân, độ dày lớp nền và khối lượng vật tư.

kỹ thuật viên đo cao độ mặt bằng bằng máy thủy bìnhĐo cao độ mặt bằng khi khảo sát khu đất.

  • Loại đất: đất tốt làm đá base dày 15 cm sau lu. Đất ruộng, đất mượn, vùng trũng nước cần 18–20 cm kèm vải địa kỹ thuật.
  • Cỡ sân: sân 5 người rộng 20m × 40m (800 m²). Sân 7 phổ thông 30m × 50m (1.500 m²), sân đẹp 32m × 52m (1.664 m²).
  • Đường vào công trình: xe chở đá, cát phải vào được tận nơi. Riêng đá base của sân 7 đã khoảng 13–15 xe 4 chân.

Sau khảo sát, Chủ Đầu Tư nhận bản bố trí mặt bằng 2D và bảng dự toán bóc tách từng khoản. Khánh Phát khảo sát tận nơi miễn phí, gửi bản vẽ 2D và dự toán trong 24 giờ sau khảo sát.

Bước 2 san lấp và thi công nền móng làm thế nào?

Đội thi công dọn sạch mặt bằng, san gạt theo cao độ đã đo rồi lu nền đất đạt độ chặt K90–K95. Trên nền đất là lớp đá base 0x4, trên cùng là đá mạt, mỗi lớp đều được lu riêng.

máy xúc san mặt bằng sân trong khuôn viên trường họcSan gạt mặt bằng trước khi lu nền đất.

  • Nền đất: lu đạt K90–K95, tối thiểu K90. Mặt nền tạo dốc mui rùa 0,5–0,8%. Tim sân 5 cao hơn mép biên 5–8 cm, tim sân 7 cao hơn 7,5–12 cm.
  • Đá base 0x4: cắm cọc cữ, rải rời khoảng 19–20 cm, lu rung còn đúng 15 cm. Đội kỹ thuật đào hố thăm dò để kiểm độ dày.
  • Đất yếu: tăng base lên 18–20 cm và lót vải địa kỹ thuật để bùn không trồi lên lớp đá.
  • Đá mạt: dày 2–3 cm sau lu, chỉ để làm phẳng và che đầu đá nhọn. Dày quá 4 cm thì nền bồng bềnh khi ngấm nước. Mỏng dưới 1,5 cm thì đá nhọn đâm rách đế cỏ.
  • Bó vỉa: viền bê tông 10cm × 20cm quanh sân giữ mép nền và mép thảm cỏ không xô lệch.
Vật tư nềnSân 5 (800 m²)Sân 7 (1.500 m²)
Đá base 0x4 sau lu120 m³ (đặt mỏ 140–150 m³)225 m³ (đặt mỏ 260–280 m³)
Đá mạt sau lu24 m³ (đặt mỏ 28–30 m³)45 m³ (đặt mỏ 50–55 m³)
Bó vỉa bê tông120 m160 m

lớp nền đá dăm đã được san và đầm phẳngLớp đá base sau khi san và lu phẳng.

Lớp đá mạt chỉ lu bằng lu rung dắt tay 500 kg–1 tấn hoặc lu tĩnh nhẹ 1,5–3 tấn. Lu rung lớn 10–12 tấn sẽ xới tung lớp base bên dưới. Đá nên mua theo phiếu cân của trạm, không đo theo thùng xe.

Nền làm đúng chuẩn dùng được 8–10 năm, qua 2 chu kỳ cỏ mà không phải làm lại. Vì sao lớp đá này quyết định độ bền sân có trong bài base là gì trong sân cỏ nhân tạo.

Bước 3 lắp hệ thống thoát nước cần những gì?

Mặt sân dốc mui rùa 0,5–0,8% để nước mưa chảy từ tim sân ra mép biên. Ở mép sân, nước được thu lại rồi dẫn ra ngoài khu đất theo hướng dốc đã chốt khi khảo sát.

  • Thời điểm: làm sau khi nền đã lu xong, trước khi trải cỏ. Vị trí thu nước và điểm xả tuỳ hướng dốc của từng khu đất.
  • Độ dốc vừa đủ: dốc 0,5–0,8% cho nước thoát êm, không cuốn hạt cao su dồn về một phía.
  • Đất thoát nước kém: lót vải địa kỹ thuật dưới lớp base dày 18–20 cm.
  • Mốc nghiệm thu: mặt sân không đọng vũng sâu quá 0,5 cm sau mưa.

Cách bố trí đường thu và thoát nước có trong bài xây dựng hệ thống thoát nước cho sân cỏ nhân tạo.

Bước 4 trải, ghép cỏ và kẻ vạch làm ra sao?

Thảm cỏ sợi cao 50 mm được trải theo cùng một chiều sợi, khổ cuộn 2 m hoặc 4 m. Mép các tấm cỏ dán lên bạt liên kết rộng 20 cm bằng keo PU 2 thành phần kháng nước.

  • Bạt dán và keo: sân 5 cần khoảng 200 m bạt và 3–4 thùng keo 15 kg. Sân 7 cần khoảng 350 m bạt và 6–7 thùng.
  • Line trắng: rộng 8 cm, sân lớn 10 cm, sợi trắng cao 50 mm như cỏ xanh. Sân 5 cần 220–225 m line, sân 7 cần 320–340 m.
  • Ghép line: thợ cắt bỏ dải cỏ xanh đúng vị trí vạch rồi dán line trắng vào.
  • Đủ hệ vạch: 4 đường biên, vạch giữa sân, vòng tròn tâm, 2 khu cấm địa, 4 cung góc và chấm phạt đền.

công nhân lắp đặt đường line trắng trên sân bóngThợ dán line trắng sau khi trải và ghép cỏ xanh.

Mã cỏ cho biết thông số sợi. Ví dụ KP5DM-1685B-8000 là sợi kim cương cao 5 cm, 16 mũi 8 sợi, khoảng cách hàng 5/8 inch, Dtex 8000. Bảo hành đế cỏ theo dòng DTex: 6600 là 3 năm, 8000 là 4 năm, 12000 là 5 năm.

Giá cỏ sân bóng từ 80.000đ/m², tuỳ dòng DTex. Khánh Phát có kho cỏ ở Hà Nội và Đà Nẵng. Thông số từng mã có ở trang cỏ nhân tạo sân bóng.

Bước 5 rải cát, hạt cao su và hoàn thiện cần bao nhiêu vật tư?

Mỗi mét vuông cần 35–40 kg cát đen sàng sạch, dày 2,5–3 cm, và 5 kg hạt cao su, dày 1,0–1,2 cm. Định mức này tính cho cỏ sợi cao 50 mm.

Vật tư mặt sânSân 5 (800 m²)Sân 7 (1.500 m²)
Cát đen sàng sạch22–25 m³, khoảng 30–35 tấn42–48 m³, khoảng 60–68 tấn
Hạt cao su4 tấn (160 bao 25 kg)7,5 tấn (300 bao 25 kg)

Cát phải phơi khô trước khi rải để lọt sâu vào chân sợi. Cát rải chia 3–4 lượt, ngập khoảng 1/2 đến 2/3 chiều cao sợi để sợi đứng thẳng và che màng đế. Hạt cao su rải sau, tạo độ nảy cho bóng và đỡ trầy xước khi ngã.

hạt cao su đen được phân bố thành đống trên sân bóngHạt cao su tập kết trên mặt sân, chờ rải sau lớp cát.

Quý Chủ Đầu Tư nên kiểm tra mặt sân sau bước rải cát và trước khi rải hạt cao su. Bao hạt cao su nên được đếm tại hiện trường trước khi đổ vào máy rải. Sau hai lớp này, sợi 50 mm còn dư khoảng 1 cm ngọn cỏ cho bóng lăn.

Phần hoàn thiện gồm chải mặt sân bằng bàn cào chuyên dụng, lắp khung thành, lưới chắn bóng và đèn theo hợp đồng. Ví dụ sân 7 dùng khung thành 5,0m × 2,1m × 1,2m, lưới cao 8 m và 18 bóng LED 200W. Lý do phải có cả cát lẫn hạt cao su có trong bài vì sao phải rải cát và hạt cao su.

Bước 6 nghiệm thu và bàn giao kiểm tra những gì?

Chủ Đầu Tư cùng đội kỹ thuật kiểm tra mặt sân ngay tại chân công trình. Các mục chính là độ dốc, mối nối, đường line, lượng cát và hạt cao su. Đạt hết thì hai bên ký biên bản nghiệm thu.

  • Thoát nước: mặt sân không đọng vũng sâu quá 0,5 cm sau mưa.
  • Nền: độ dày base 15 cm đã kiểm bằng hố thăm dò ở bước 2.
  • Mối nối: mép cỏ nằm kín trên bạt dán, không hở, không bong.
  • Đường line: thẳng, đúng bản rộng 8 cm hoặc 10 cm, đủ các vạch đã vẽ trong bản 2D.
  • Cát và hạt cao su: rải đều toàn sân, ngọn cỏ còn dư khoảng 1 cm.
  • Khung thành, lưới, đèn: đúng cỡ và đúng số lượng ghi trong hợp đồng.

Khi bàn giao, bảo hành đế cỏ ghi trong hợp đồng theo dòng DTex. Bóng LED 200W bảo hành 3 năm đổi mới. Vạch kẻ sai chuẩn được sửa miễn phí trong phạm vi hợp đồng.

Cấu tạo sân cỏ nhân tạo gồm những lớp nào?

Sân bóng cỏ nhân tạo có sáu lớp, tính từ dưới lên. Đó là nền đất lu chặt, đá base, đá mạt, thảm cỏ, cát đen và hạt cao su. Ba lớp dưới là phần nền, ba lớp trên là mặt sân.

Lớp (từ dưới lên)Độ dày, định mứcViệc của lớp
Nền đấtLu đạt K90–K95, dốc mui rùa 0,5–0,8%Chịu lực, dẫn nước ra mép sân
Đá base 0x415 cm sau lu (đất yếu 18–20 cm kèm vải địa)Chịu tải máy thi công, bền 8–10 năm
Đá mạt2–3 cm sau luLàm phẳng, che đầu đá nhọn
Thảm cỏSợi cao 50 mm, mối nối dán bạt 20 cmMặt chơi bóng
Cát đen35–40 kg/m², dày 2,5–3 cmDằn thảm, giữ sợi đứng thẳng
Hạt cao su5 kg/m², dày 1,0–1,2 cmTạo độ nảy, đỡ va chạm khi ngã

Chi tiết vật liệu từng lớp có trong bài cấu tạo sân cỏ nhân tạo.

Thi công sân bóng cỏ nhân tạo mất bao lâu?

Sân 5 người mất 15–20 ngày, sân 7 người 20–25 ngày, sân 9–11 người 30–45 ngày. Số ngày này không tính ngày mưa, thực tế theo mặt bằng và được ghi trong báo giá, hợp đồng.

Loại sânDiện tíchThời gian thi công
Sân 5 người20m × 40m = 800 m²15–20 ngày
Sân 7 người30m × 50m = 1.500 m²20–25 ngày
Sân 9–11 ngườiTheo mặt bằng30–45 ngày

Khu đất phải san lấp nhiều hoặc đất yếu cần thêm đá, thêm vải địa, nên phần nền kéo dài hơn. Ngày mưa thường phải dừng rải cát, vì cát cần khô mới lọt xuống chân sợi. Nếu trễ tiến độ, hợp đồng của Khánh Phát trừ 1% giá trị hợp đồng cho mỗi ngày trễ.

Chi phí thi công sân bóng cỏ nhân tạo khoảng bao nhiêu?

Sân 5 người trọn gói khoảng 250–300 triệu, sân 7 người khoảng 499–530 triệu. Chủ Đầu Tư tự làm nền thì sân 5 còn khoảng 150 triệu, sân 7 khoảng 350 triệu. Sân 9–11 người báo theo khảo sát.

Đây là giá tham khảo và có thời hạn. Báo giá chính thức do nhân viên kinh doanh gửi sau khảo sát, tách từng hạng mục. Hai sân cùng cỡ thường chênh nhau nhiều ở phần nền.

Cỏ sân bóng từ 80.000đ/m², tuỳ dòng DTex. Sân tập cần tiết kiệm có thể cân nhắc cỏ cũ bóc sân, giá 40.000–45.000đ/m². Từng khoản trong dự toán có trong bài chi phí làm sân bóng đá cỏ nhân tạo.

Thi công sân cỏ nhân tạo hay mắc lỗi gì?

Lỗi hay gặp thường nằm ở nền: base mỏng hơn 15 cm, lu chưa đạt K90 hoặc dốc không đều. Tiếp theo là mối nối bong và lớp cát, hạt cao su rải thiếu.

  • Nền lún, đọng nước: base mỏng, nền đất lu chưa đủ chặt hoặc dốc không đều. Đất ruộng không lót vải địa thì bùn trồi lên lớp đá.
  • Mối nối rã khi mưa: thiếu bạt dán hoặc keo không kháng nước ngoài trời.
  • Thiếu cát: cát không ngập đủ 1/2 chiều cao sợi thì sợi đổ rạp, màng đế không được che.
  • Thiếu hạt cao su: không đếm bao tại hiện trường thì khó biết đã đủ 5 kg/m² hay chưa.

Cách nhận ra và xử lý từng lỗi có trong bài các lỗi hay gặp khi thi công sân bóng cỏ nhân tạo.

Sau bàn giao, Chủ Đầu Tư bảo dưỡng sân thế nào?

Việc chính là chải mặt sân bằng bàn cào chuyên dụng để sợi đứng và hạt cao su phân bố đều. Chỗ đá nhiều như khu cấm địa, giữa sân cần đánh lại hạt cao su khi bị dồn lệch.

Đường thoát nước quanh sân cần luôn thông. Mối nối bong thì dán lại sớm, tránh rách rộng ra. Việc sửa mối nối, đánh lại hạt cao su có ở trang dịch vụ bảo trì sân cỏ nhân tạo.

Câu hỏi thường gặp: Chủ Đầu Tư hay hỏi gì thêm về quy trình thi công?

Chủ Đầu Tư nên kiểm tra công trình ở những mốc nào?

Nên có mặt ở ba mốc. Một là lúc đào hố thăm dò, để thấy lớp base đủ 15 cm. Hai là sau khi rải cát, trước khi rải hạt cao su. Ba là buổi nghiệm thu.

Quy trình kiểm tra chất lượng cỏ nhân tạo khi nhận hàng thế nào?

Có ba việc. Đối chiếu mã cỏ giao tới với mã ghi trong hợp đồng. Xem sợi có đúng chiều cao, số mũi, khoảng cách hàng và Dtex theo mã không. Cuối cùng là giấy CO, CQ của cỏ.

Thi công sân bóng có phụ thuộc thời tiết không?

Có. Số ngày thi công trong báo giá không tính ngày mưa. Cát phải phơi khô trước khi rải để lọt xuống chân sợi, nên ngày mưa thường dừng phần rải cát.

Sân cũ xuống cấp có phải làm lại từ bước 2 không?

Chưa chắc. Nền đá base làm đúng chuẩn dùng được 8–10 năm, qua 2 chu kỳ cỏ. Nền còn tốt thì chỉ cần bóc cỏ cũ, trải cỏ mới và kẻ lại vạch.

Vì sao thợ phải cắt cỏ xanh khi kẻ vạch?

Line trắng được ghép vào đúng chỗ cắt bỏ cỏ xanh. Thợ rạch dao dọc rãnh dệt để đường line thẳng và không đứt chân sợi. Cỏ 5/8 inch cắt 5 đường cho line 8 cm.

Khánh Phát có xuất hoá đơn VAT cho công trình sân bóng không?

Có. Mảng thi công sân bóng xuất được hoá đơn VAT. Cỏ có CO, CQ, tức giấy chứng nhận xuất xứ và chứng nhận chất lượng, hợp với hồ sơ của trường học, cơ quan.

Nhận bản vẽ 2D và dự toán cho mặt bằng của Chủ Đầu Tư

Chủ Đầu Tư gửi kích thước, khu vực và ảnh mặt bằng qua Zalo 08777 999 88 để Khánh Phát hẹn khảo sát. Khảo sát tận nơi miễn phí trên toàn quốc, gửi bản vẽ 2D và dự toán trong 24 giờ sau khảo sát. Đội ngũ có hơn 15 năm kinh nghiệm trong nghề cỏ nhân tạo, đã thực hiện 5.000+ dự án tại 34 tỉnh thành.

  • Gọi / Zalo: 08777 999 88
  • Email: sale@khanhphatgroup.com
  • Miền Bắc: 34 Đường 800A, Nghĩa Đô, Cầu Giấy, Hà Nội
  • Miền Trung – Tây Nguyên: 195 Nguyễn Hữu Thọ, Hải Châu, Đà Nẵng
Lê Minh

Biên tập bởi Lê Minh

Chuyên gia tư vấn cỏ nhân tạo tại Khánh Phát

Nội dung được biên tập theo kinh nghiệm triển khai thực tế, dữ liệu sản phẩm và các tiêu chuẩn kỹ thuật liên quan.

5.000+ dự án đội ngũ đã thực hiện34 tỉnh thànhTư vấn kỹ thuật
Gọi 08777 999 88 Zalo
